公司旗下营XX发电项目进展情况汇报材料.docx简介:

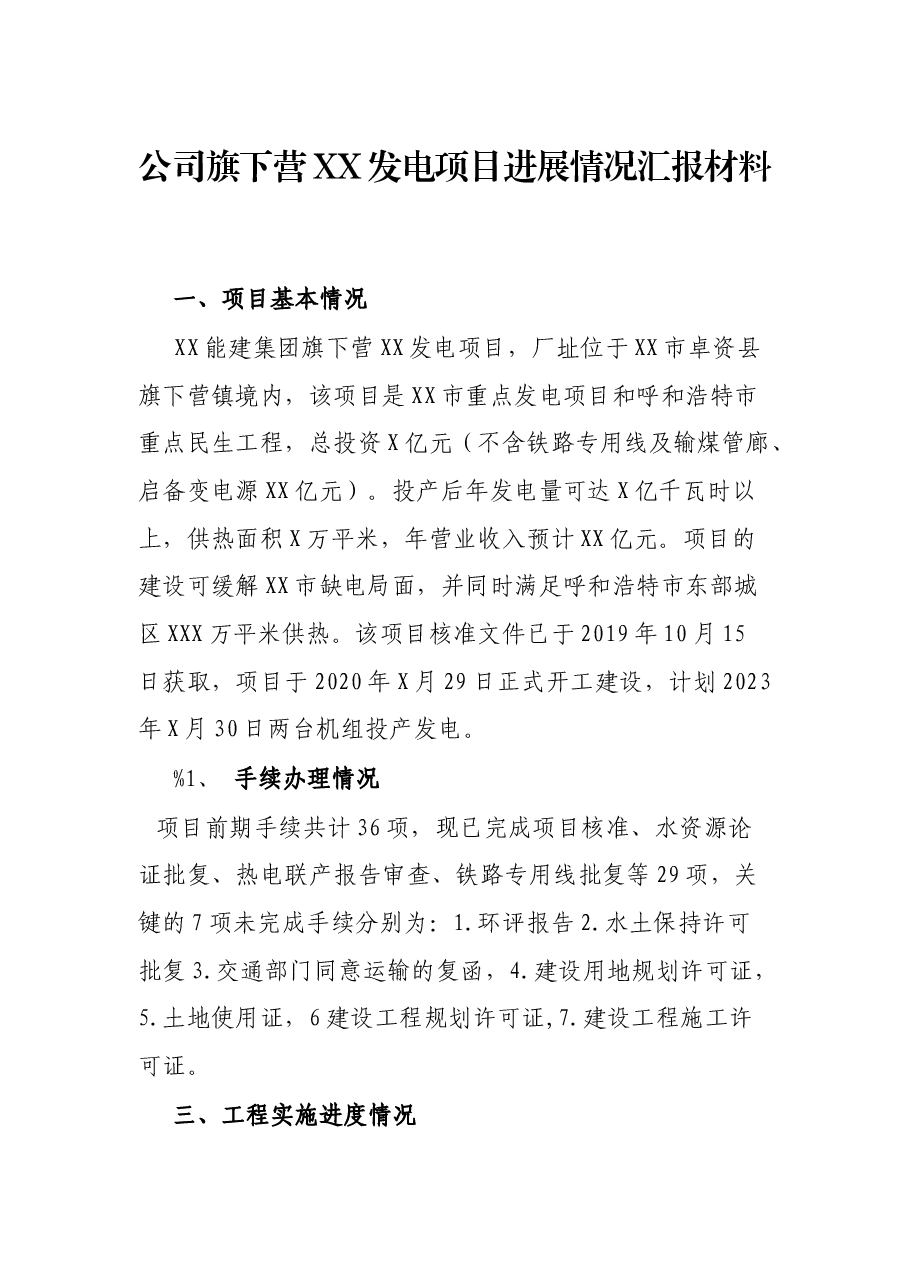

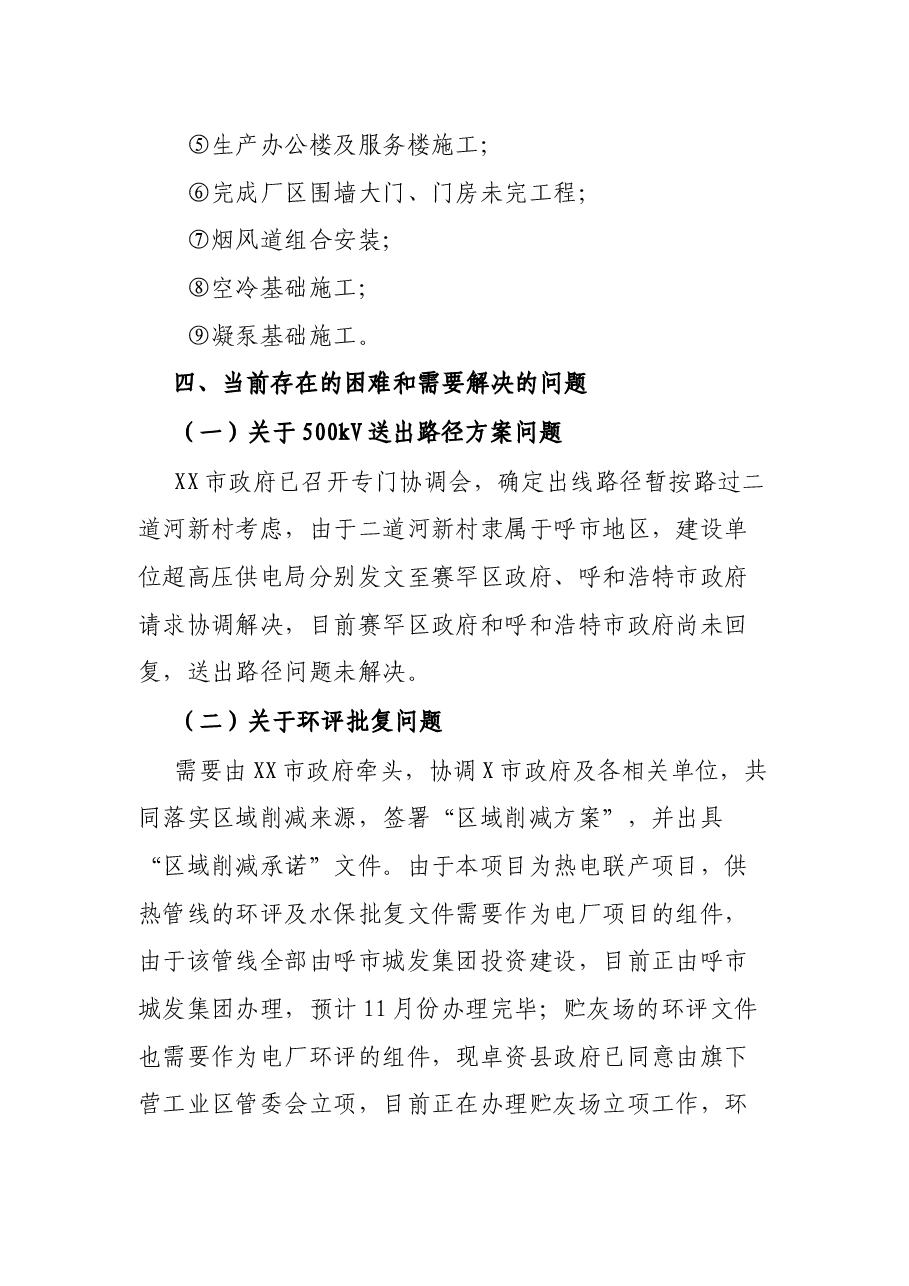

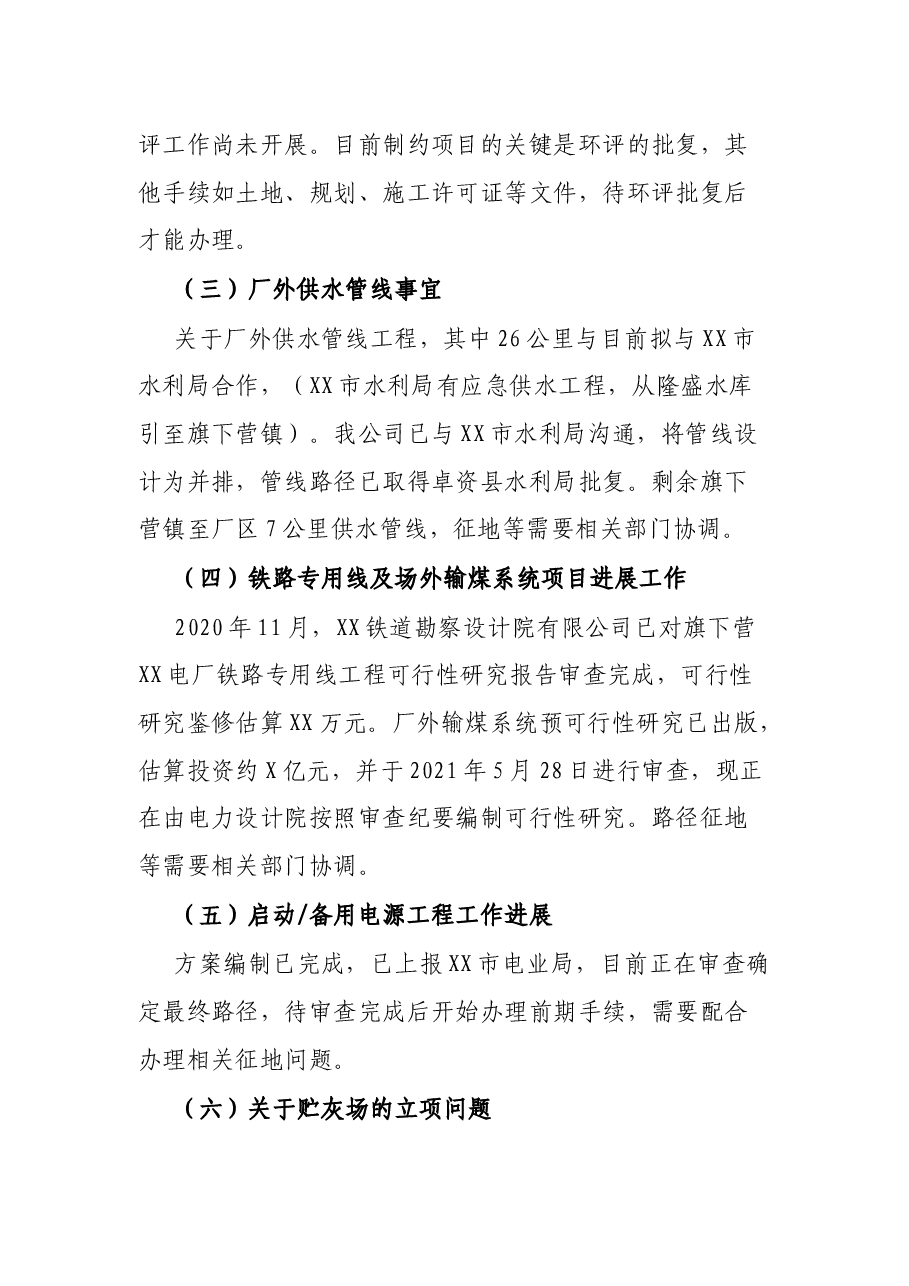

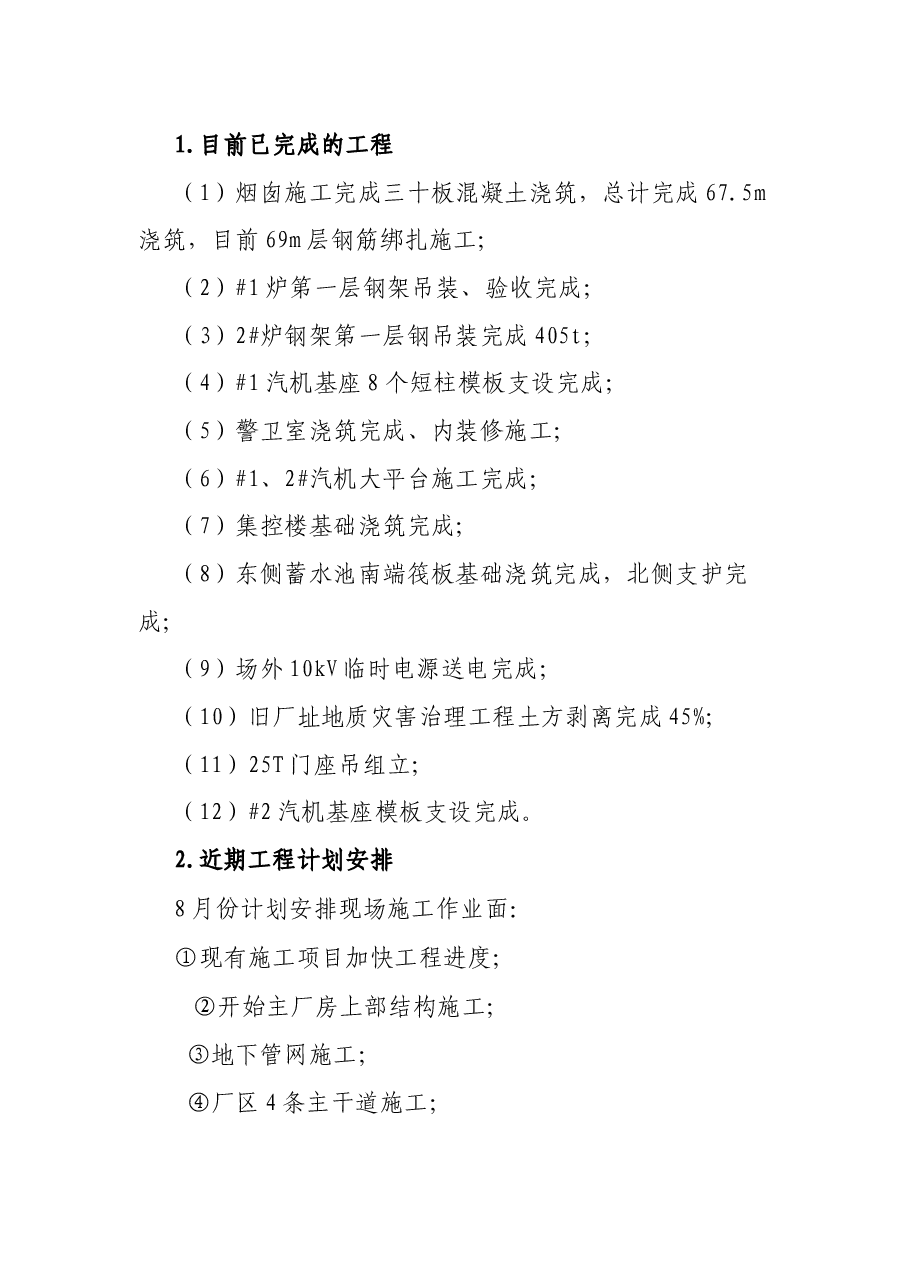

公司旗下营XX发电项目进展情况汇报材料一、项目基本情况XX能建集团旗下营XX发电项目,厂址位于XX市卓资县旗下营镇境内,该项目是XX市重点发电项目和呼和浩特市重点民生工程,总投资X亿元(不含铁路专用线及输煤管廊、启备变电源XX亿元)。投产后年发电量可达X亿千瓦时以上,供热面积X万平米,年营业收入预计XX亿元。项目的建设可缓解XX市缺电局面,并同时满足呼和浩特市东部城区XXX万平米供热。该项目核准文件已于2019年10月15日获取,项目于2020年X月29日正式开工建设,计划2023年X月30日两台机组投产发电。%1、 手续办理情况项目前期手续共计36项,现已完成项目核准、水资源论证批复、热电联产报告审查、铁路专用线批复等29项,关键的7项未完成手续分别为:1.环评报告2.水土保持许可批复3.交通部门同意运输的复函,4.建设用地规划许可证,5.土地使用证,6建设工程规划许可证,7.建设工程施工许可证。三、工程实施进度情况1.目前已完成的工程(1)烟囱施工完成三十板混凝土浇筑,总计完成67.5m浇筑,目前69m层钢筋绑扎施工;(2)#1炉第一层钢架吊装、验收完成;(3)2#炉钢架第一层钢吊装完成405t;(4)#1汽机基座8个短柱模板支设完成;(5)警卫室浇筑完成、内装修施工;(6)#1、2#汽机大平台施工完成;(7)集控楼基础浇筑完成;(8)东侧蓄水池南端筏板基础浇筑完成,北侧支护完成;(9)场外10kV临时电源送电完成;(10)旧厂址地质灾害治理工程土方剥离完成45%;(11)25T门座吊组立;(12)#2汽机基座模板支设完成。2.近期工程计划安排8月份计划安排现场施工作业面:①现有施工项目加快工程进度;②开始主厂房上部结构施工;③地下管网施工;④厂区4条主干道施工;⑤生产办公楼及服务楼施工;⑥完成厂区围墙大门、门房未完工程;⑦烟风道组合安装;⑧空冷基础施工;⑨凝泵基础施工。四、当前存在的困难和需要解决的问题(一)关于500kV送出路径方案问题XX市政府已召开专门协调会,确定出线路径暂按路过二道河新村考虑,由于二道河新村隶属于呼市地区,建设单位超高压供电局分别发文至赛罕区政府、呼和浩特市政府请求协调解决,目前赛罕区政府和呼和浩特市政府尚未回复,送出路径问题未解决。(二)关于环评批复问题需要由XX市政府牵头,协调X市政府及各相关单位,共同落实区域削减来源,签署区域削减方案,并出具区域削减承诺文件。由于本项目为热电联产项目,供热管线的环评及水保批复文件需要作为电厂项目的组件,由于该管线全部由呼市城发集团投资建设,目前正由呼市城发集团办理,预计11月份办理完毕;贮灰场的环评文件也需要作为电厂环评的组件,现卓资县政府已同意由旗下营工业区管委会立项,目前正在办理贮灰场立项工作,环评工作尚未开展。目前制约项目的关键是环评的批复,其他手续如土地、规划、施工许可证等文件,待环评批复后才能办理。(三)厂外供水管线事宜关于厂外供水管线工程,其中26公里与目前拟与XX市水利局合作,(XX市水利局有应急供水工程,从隆盛水库引至旗下营镇)。我公司已与XX市水利局沟通,将管线设计为并排,管线路径已取得卓资县水利局批复。剩余旗下营镇至厂区7公里供水管线,征地等需要相关部门协调。(四)铁路专用线及场外输煤系统项目进展工作2020年11月,XX铁道勘察设计院有限公司已对旗下营XX电厂铁路专用线工程可行性研究报告审查完成,可行性研究鉴修估算XX万元。厂外输煤系统预可行性研究已出版,估算投资约X亿元,并于2021年5月28日进行审查,现正在由电力设计院按照审查纪要编制可行性研究。路径征地等需要相关部门协调。(五)启动/备用电源工程工作进展方案编制已完成,已上报XX市电业局,目前正在审查确定最终路径,待审查完成后开始办理前期手续,需要配合办理相关征地问题。(六)关于贮灰场的立项问题灰场确定由管委会立项,立项后开始前期的环评及水保手续办理。因县政府资金暂时不能到位,贮灰场立项及后续前期工作无法展开,现急需与政府确定具体合作方式及签署相关协议。以保证立项后及时开展环评及水保手续的办理。(七)关于旧厂址治理项目进展情况及下一步盘活利用旧厂址地质灾害治理工程已于7月13日正式开工,施工过程中,伏虎太平村村民魏来喜经常进行阻工,存在的争议是补偿界限(土地纠纷)、补偿费用的问题,需要相关部门予以协调,保证现场的正常施工。旧厂址地质灾害治理工程计划8月中旬施工完成并通过验收。我公司目前已开展旧厂址总体利用前期工作,计划利用现有903亩土地并结合平顶山土地资源,建设500MW-1GW风光火储一体化基地项目,进行新能源综合利用开发,形成源网荷储一体化格局,需县委、县政府给与土地支持。(八)水库入股事宜进一步协商原投资协议中约定的参股隆胜水库事宜。(九)原厂址有关费用事宜1 展开>>

下载声明:
1、本文档共7页,其中可免费阅读7页,下载后可查看全部内容。 2、本文档内容版权归属内容提供方,所产生的收益全部归内容提供方所有。如果您对本文有版权争议,可选择认领,认领后既往收益都归您。 3、本文档由用户上传,本站不保证内容质量和数量令您满意,可能有诸多瑕疵,付费之前,请先通过免费阅读内容等途径仔细辨别内容交易风险。 如存在严重文不对题之情形,可联系本站下载客服投诉处理。 文档侵权举报电话:18182295159(无值守,支持微信) (电话支持时间:10:00-19:00)。 展开>>

扫码快捷下载 |

公司旗下营XX发电项目进展情况汇报材料.docx

大小:197.70Kb 页数:7页 格式:docx 下载积分:1 积分

下载须知

01.使用微信/支付宝扫码注册及付费下载详阅 用户协议隐私政策

02.付费购买成功后,【未登录】用户可使用微信/支付宝扫码登录 登录后免费再下载

03.扫码过程中请勿刷新、关闭本页面,否则会导 致文档资源下载失败

04.如需使用账号登录下载或微信登录下载,请点击 账号登录下载

05.一经购买,不支持退款,请谨慎购买

微信/支付宝扫码支付下载

二维码已失效

点击刷新

还需支付元(1元=1积分)

下载支付:1 积分

您已下载过该文档,可以再次免费下载

客服

客服QQ:

2505027264


客服电话:

18182295159(不支持接听,可加微信)

微信小程序

微信公众号

回到顶部
